Hidroituango hace historia con la desviación del Río Cauca

Publicado: 17 de febrero de 2014 Categoría: Noticias del Sector

Como un reto a la ingeniería fue calificada la desviación del río Cauca, que llevará su caudal por unos túneles para facilitar la construcción de la presa para la Hidroeléctrica de Ituango, que deberá comenzar a generar energía en 2018.

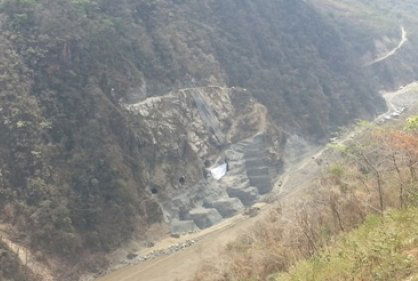

Hidroituango hace historia con la desviación del Río Cauca



El proceso, que comenzó hacía las once de la mañana, inició luego de que los ingenieros dinamitaran los diques que separaban el río de los túneles por donde ahora fluyen las aguas del Cauca, posteriormente se retiró el material que quedó de la explosión.



Se estima que finalizado el proyecto, se genere el 17% de la energía del país permitiendo tener unos precios más favorables en materia eléctrica resaltó el Viceministro de energía Orlando Cabrales Segovia.



Hasta el momento se ha avanzado en el 20% de las obras del proyecto, que incluyen vías de acceso a la región y construcción de campamentos. La inversión total según confirmaron los asociados, será de unos 5.508 millones de dólares.



El gerente de EPM, Juan Esteban Calle, dijo que se vienen cumpliendo los plazos de ejecución de la obra, que tiene previsto comenzar la generación de energía en 2018.



La desviación conducirá las aguas por dos túneles de 14 metros de ancho por 14 de altura. Para la presa se construirá un muro de 225 metros de altura y 20 millones de metros cúbicos de volumen, en un embalse o lago de 75 kilómetros.



Para proteger el medio ambiente se dispuso personal especializado para la recuperación de las especies de peces que permanezcan en algunos charcos y pozos que queden tras la desviación.
